  • 环氧砂浆地坪施工方案

    一、现场情况及使用要求

    基面要求: ①基础素地以水泥粉光面或磨石地为准,强度≥20Mpa,平整度≤2mm/2M;
            ②素地需养生28天以上,水份需8%以下方可施工;
            ③素地如有不平或空鼓需加以除去;
            ④素地之油污需澈底清洗干净;
            ⑤施工前需保持施工素地之干燥和清洁;

    特点:施工成型后的环氧地坪高光、耐磨,机械性能好,耐化学性能优良,平整亮丽,具有美观、防尘、防水、耐压、抗冲击、防油污、易清洁等特点。

    二、施工方案

    根据贵司具体生产车间要求及产品的使用性能特点,我公司特介绍以下施工技术方案,供贵方参考。
    环氧树脂砂浆地坪。(通道行走叉车荷载重可满足 3—5 吨、生产车间使用)最好是橡胶轮胎。

    三、产品特性

    四、技术建议及说明

    由于待施工水泥地面有一楼,潮气会较重,特作以下说明:因为环氧树脂材料封闭性较强,透气性较差,如在未进行过防潮处理的一楼直接施工后,由于地面潮气影响极有可能出现地板起鼓、起泡的现象,给后期使用带来隐患,影响施工质量。故建议施工水泥层前进行防潮层处 理。为保证施工质量,水泥基面必须达到 28 天养护期。

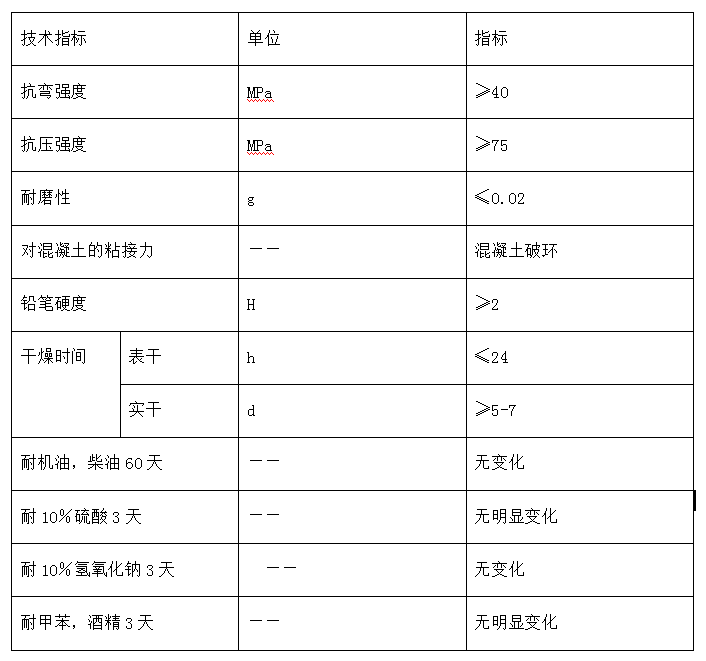

    五、技术参数:

    六.施工工艺:

      (一)使用材料说明
    底漆:SL-001
             主成份:环氧树脂
              配 比:主剂:固化剂=2:1
        中涂材料: 高固中涂SL-002
             主成份:环氧树脂
             配 比:主剂:固化剂=5:1
    填充骨料:主成份:石英粉、石英砂
       面涂材料: 无溶剂环氧平涂面漆SL-003
              主成份:环氧树脂
              配 比:主剂:固化剂=5:1
      (二)材料使用及混合

    1.搅拌场所必须预先用纸板、塑料布等铺垫,以确保施工现场环境的清洁及施工品质。
    2.搅拌使用的容器一般为 20 升的圆形桶。
    3.材料开封后倒入拌料容器,固化剂应预先倒入桶内,再次倒入主剂并同时使用搅拌机充分混合。
    4.混合搅拌时搅拌剂应缓慢移动,使材料搅拌均匀,时间约 3-5 分钟。
    5.完成树脂材料混合后,依照施工骨料混合比例慢速添加并充分搅拌。
    6.已打开包装但未使用的主剂和固化剂必须密封保存并严禁使用烟火。
    7.材料搅拌区及存放区必须严禁烟火并加以警示。
    8.骨料等材料存放区需保持干燥并架高存放。
    9.各项材料主剂及固化剂需加以严格分类,不可混合交叉使用。
    10.如水分浸湿骨料,绝对不可使用。

    (三).施工说明
         1.素地处理:
    ①清除表面浮浆
    ②地面凸出物用砂盘机或刮铲磨平铲平;
    ③地面裂缝需预先用树脂材料补平;
    ④对于松散水泥部分可根据需要使用喷砂机处理;
    ⑤排水口及固定设施与待施工区域交接部分须预先做好防护措施;
    ⑥施工前地面含水率需在 6%以下,并保持干燥;
    ⑦使用打磨机处理:
    a. 使用打磨机前应计划好施工路线及相关电源连接设施;
    b. 电源使用 220V 电压,使用功率在 7KW 以内;
    c. 操作人员严格按照打磨机的使用说明及安全注意事项操作;
    d. 打磨效果以达到施工要求的素地为原则;
    ⑧处理时需注意施工时所造成的粉尘污染,应使用吸尘器,必要时需管制作业人员;
    ⑨地处理完成后需严格管制进出人员,非工作人员严禁进入管制区域。
      2.底涂层的施工:
      ①施工前需计算材料使用量,依照施工方向及区域选定材料搅拌区和材料配置;
      ②依比例将主剂及固化剂充分搅拌均匀;
      ③将搅拌好的材料送至施工区域内;
      ④涂布底涂时采用毛刷及滚筒,将材料均匀涂布;
      ⑤搅拌后的材料应在可规定使用时间内使用,以免材料固化;
      ⑥施工涂布时应注意施工温度,低于 5℃时环氧树脂不能固化;
      ⑦施工中发现沙粒或杂质应立即去除;
      ⑧施工后以达到表面成膜为标准;
      ⑨施工期间及养护时间内管制人员进出,养护时间为 8 小时。
       3.中涂层的施工:中涂材料+石英砂
      ①施工前计算材料的使用量,依照施工方向及区域,配合施工路径选定搅拌区;
      ②依照比例将主剂及固化剂充分搅拌均匀;
      ③材料混合后,依正确比例将石英砂缓慢加入,并搅拌均匀;
      ④搅拌均匀的材料需尽快送到施工区域内,依照施工程序施工;
      ⑤涂布中涂材料时,采用镘刀等工具,将材料均匀涂布;
      ⑥施工涂布时应尽量减少施工结合缝;
      ⑦施工涂布时应注意施工温度,低于 5℃时环氧树脂不能固化;
      ⑧混合后的材料应在规定使用时间内涂布完毕,并注意前后组材料的衔接;
      ⑨施工中发现杂质应立即去除;
      ⑩施工及养护期内管制人员进出,如施工时温度在 10℃—15℃时,养护时间为 24—48 小时。固化后打磨,修整不平处,去除刀痕。
      4.腻子层的施工:中涂材料+粉料
     ①工前计算材料的使用量,依照施工方向及区域,配合施工路径选定搅拌区;
     ②依照比例将主剂及固化剂充分搅拌均匀;
     ③材料混合后,依正确比例将粉料缓慢加入,并搅拌均匀;
     ④搅拌均匀的材料需尽快送到施工区域内,依照施工程序施工;
     ⑤涂布中涂材料时,采用镘刀等工具,将材料均匀涂布;
     ⑥施工涂布时应尽量减少施工结合缝;
     ⑦施工涂布时应注意施工温度,低于 5℃时环氧树脂不能固化;
     ⑧混合后的材料应在规定使用时间内涂布完毕,并注意前后组材料的衔接;
     ⑨施工中发现杂质应立即去除;
     ⑩施工及养护期内管制人员进出,如施工时温度在 10℃—15℃时,养护时间为 24—48 小时。固化后打磨,  修整不平处,去除刀痕。
     5.面涂腻子施工:环氧面漆+粉料
     ①工前计算材料的使用量,依照施工方向及区域,配合施工路径选定搅拌区;
     ②依照比例将主剂及固化剂充分搅拌均匀;
     ③材料混合后,依正确比例将粉料缓慢加入,并搅拌均匀;
     ④搅拌均匀的材料需尽快送到施工区域内,依照施工程序施工;
