当前位置首页新闻中心地坪漆施工工艺流程及注意事项
新闻中心news
公司动态
行业时讯
  • 地坪漆施工工艺流程及注意事项
  • 资料来源: 资料作者:  点击率:306 发布时间:2020-06-29
  • 环氧地坪漆施工工艺流程

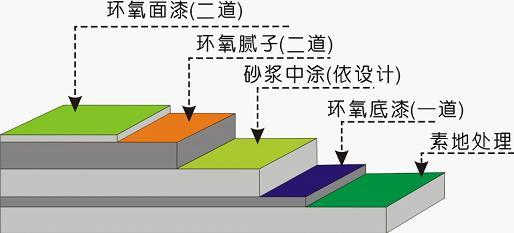

    环氧地坪漆结构层次示意图、主要施工流程施工准备↓基面打磨↓清洁、检查基底↓环氧底涂涂装↓环氧树脂砂浆层涂装(依设计)↓环氧批土涂装2道↓环氧平涂面漆1道

    1、基面清理 :用机动打磨机磨粗基面的同时,再用手动打磨机清除需要彻底清理的基面。

    2、清洁、检查基底:对基面吸尘干净后,检查基底有无裂缝、空壳,如有,则须深层切割清理后用环氧树脂砂浆填补,由于环氧树脂不容水,所以在处理过程中只能进行干处理,清理时不可野蛮敲打,以免敲松边上的基层。

    3、环氧树脂底漆涂装:在进行基底处理的同时,可进行环氧底涂 涂装,施工配料时要注意施工进度与用料的平衡,不可一次开料过多,保证材料在涂装时仍符合可使用时间,在胶化前被涂刷完,让材料保持良好的渗透性,保证粘接性能。

    4、在底涂固化后,首先用环氧树脂中涂配石英砂镘刮环氧石英砂浆N遍,以增加整个漆膜的厚度加强漆膜的抗压、抗冲击等物理性能。

    5、环氧树脂批土中涂:砂浆层固化后,再刮环氧批土2道,封闭砂眼和气孔,打磨腻子并吸尘干净。

    6、环氧树脂面涂涂装:打磨中涂层,在确保基面被完全封闭的情况下,按设计要求施工环氧树脂平涂面涂2道,施工时将面涂材料搅拌均匀后滚涂施工;涂装施工的环境要求:施工基面应保持干净、干燥,无其他工程施工交叉作业,室内空气相对湿度宜小于85%,当湿度过大时应停止施工。

    7、现场清理维护、地坪养护:面涂完成后将有关施工材料、工具搬离现场,严密封闭保护完成饰面,至少48小时后才可允许人进入行走。并不可带进泥沙,漆膜完全固化一般需7天时间,期间应避免进行其他工程施工、搬运、安装等施工。

地址:江西省南昌市青山湖区红谷北大道968号绿地外滩城18号商业办公楼2922室  电话:0791-83850234  手机:  邮箱: 邮编:330038

All Reserved 版权所有:三袁鑫建筑工程有限公司   赣ICP备18012937号 技术支持:百恒网络
