一、透气型塑胶跑道面层特点
1.全天候性:任何季节及温差,皆保持高水准的品质,雨后即可使用,提高利用率。
2.施工快捷:施工对天气要求不高,使用了专业施工机械,缩短了施工时间。
3.弹力适当:多孔的成型材,具适度的弹性及反弹力,减少运动伤害。
4.耐候性强:特殊的胶粒表面,能抵抗紫外线臭氧及亚硫酸、瓦斯的污染,延长使用寿命。
5.性价比高:表层不掉颗粒,维护简便,节省管理费用。
透气型跑道的场地不易积水,价格便宜一些,一般用于学校较多。
二、透气型塑胶跑道施工简介
1.对混凝土基础层检查,找出低洼、起沙区域及裂缝等不符合塑胶面层摊铺质量要求的点与片。低洼区域须用石英砂、EPDM颗粒、胶水拌合等方法填补,起沙区域须用打磨机打磨,裂缝处须切“V”型口,灌注环氧树脂用防裂带加强,监督基础施工企业按质量要求整改到位。
场地清理要求达到表面无厚尘、无油污、伸缩缝处理干净。
2.摊铺前进行EPDM弹性层小试,面积约1-2㎡,24小时后查看粘结度是否符合要求
3.底涂处理
3.1. 用滚筒或喷涂机按每平方米0.2到0.3㎏(视胶水粘度而定,一般混泥土0.2公斤,沥青0.3公斤),进行底涂处理,塑胶铺设面范围要求全部滚涂或喷涂到位,不得有遗漏区域。
3.2. 底层处理原则上在塑胶铺设前1小时内完成,在底涂表干而未成膜前进行EPDM胶粒弹性层铺设,以确保EPDM弹性层和基础的粘接强度。
3.3. 底层处理时对伸缩缝的立面亦须滚涂到位。若有超过10mm的伸缩缝,滚涂后须先用胶水和EPDM胶粒进行填补。

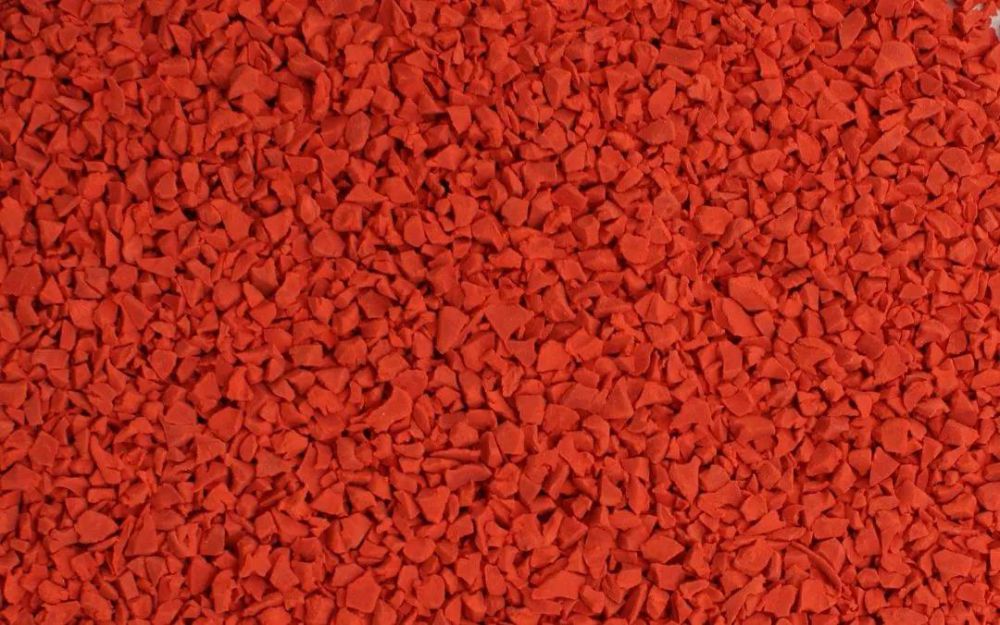

4. EPDM弹性层铺设

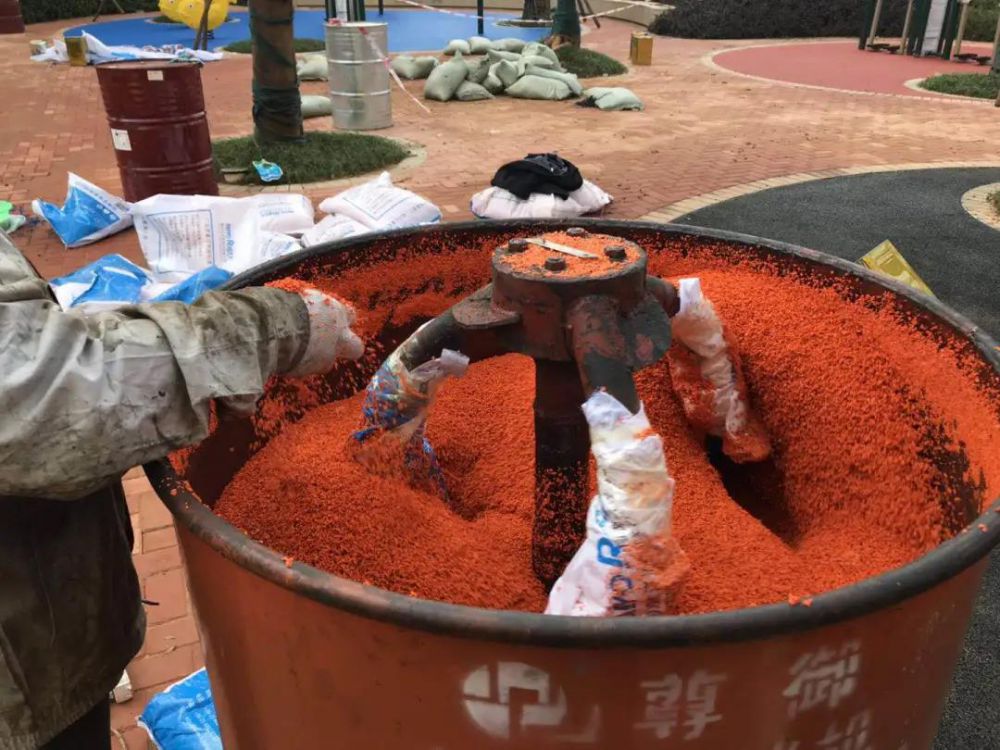

4.1. EPDM胶粒弹性层摊铺前,需核查胶水与EPDM胶粒使用比例,准确计量后倒入搅拌器内,至搅拌均匀为止。
4.2. 将搅拌均匀的材料运至摊铺现场,用摊铺机均匀摊铺。
4.3. 弹性层摊铺原则上采用由跑道内圈向外圈,由半圆内向半圆外的铺设顺序,以减少成品的污染。
4.4. 施工过程中及时跟踪检查摊铺的厚度(控制在10mm)及平整度(±3mm),对不足10mm区域要进行填补、修正,局部平整度和厚度出现矛盾时要确保厚度。
4.5. 根据胶水的反应速度,决定每次摊铺机前进的速度和距离,以确保平行铺设时接边的平顺。边角部位可采用人工摊铺,但需用加热滚筒,在摊铺时进行人工碾压。
5. 面层喷涂
5.1. 弹性层固化成型后方可表面进行喷涂(一般情况第二天可进行)。
5.2. 面层喷涂前须对弹性层进行检查。
(1) 检查有无松散的弹性层,对松散区域必须挖除后重新补平。
(2) 检查弹性层的平整度,直、弯道及半圆区平整度控制在±3mm。对超出范围的要进行挖除重新补平。

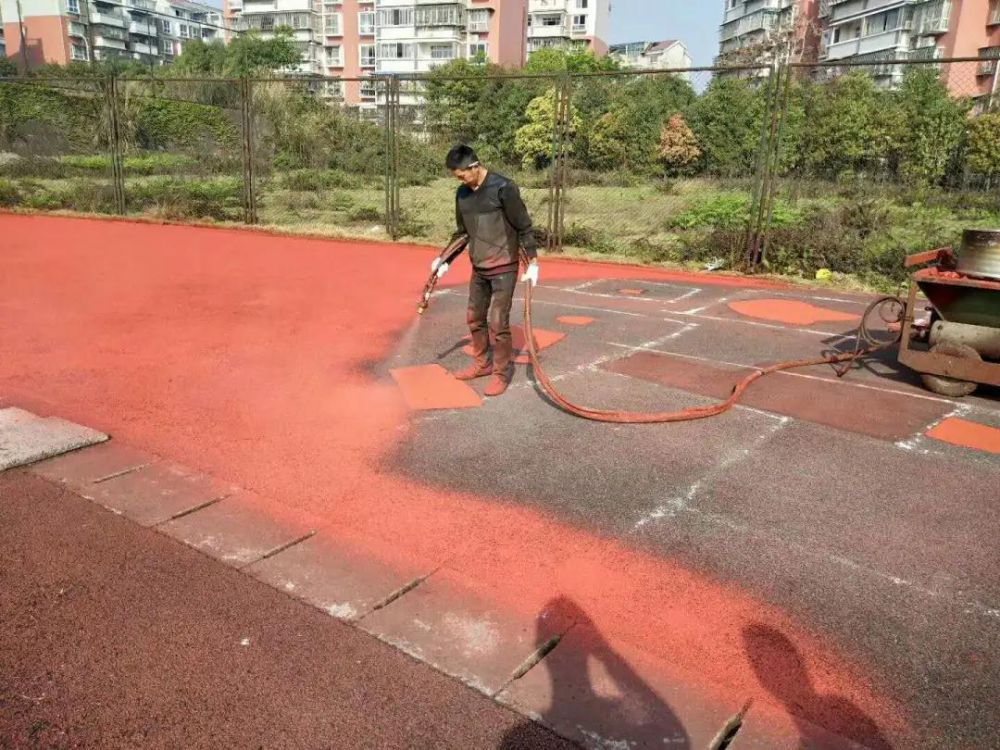

5.3.进行面层喷涂
(1) 检查喷涂设备是否运行正常。
(2) 将色浆、胶水和EPDM颗粒按比例搅拌均匀后加入喷涂机内进行喷涂,严禁添加苯类溶剂。
(3) 喷涂一般分3~4遍完成,至少喷涂3遍,每次喷涂的方向相反,保证面层完成后厚度不小于3mm。
(4) 地表温度低于8℃时,不得进行面层喷涂作业。

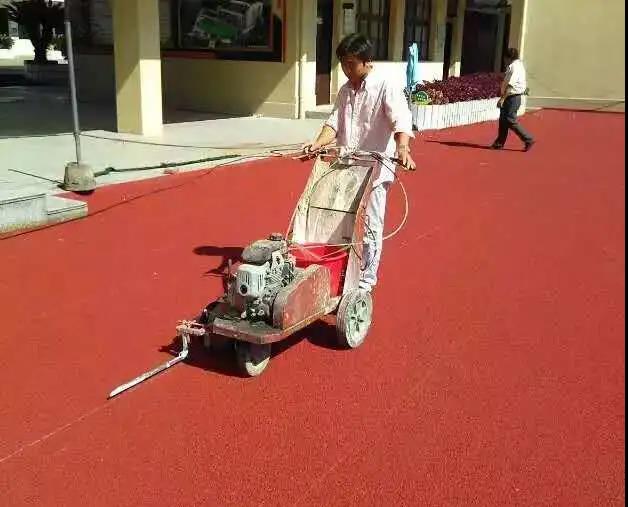

6. 划线
6.1. 根据《中小学体育设施技术规程》JGJ/T280-2012,《田径场地设施标准手册》按体育工艺要求打底线。
6.2 根据体育工艺要求用白、蓝、黄三色作分道线、栏位线及各类起跑线的标示,要求所划线段顺直、无卷边、虚边,线段间交接柔和。
